2013年04月27日 来源:北海日报 作者:扶建邦
0 收藏 打印 增大字体 减小字体

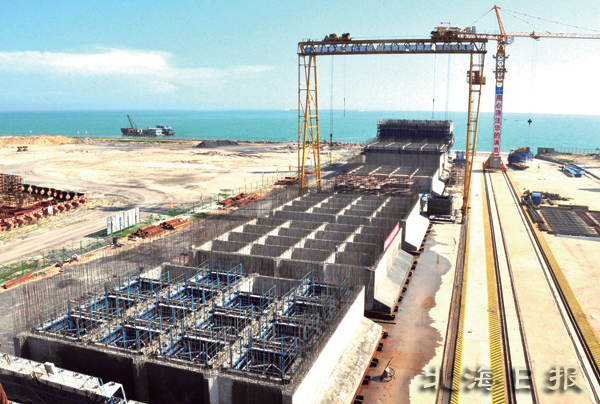

  图片说明:单个重达2825吨的沉箱制作现场。

  图片说明:工人们顶着烈日扎钢筋。

  初夏的铁山港,已开始进入高温季节。记者日前在位于铁山港(临海)工业区深水码头的中交四航局神华国华广投北海能源基地沉箱预制场工地采访时了解到,能源基地项目的首批6个沉箱将于7月底完工。

  中交四航局北海项目部李振忠书记向记者介绍,神华国华广投北海能源基地是港口、海运、煤炭、发电一体化的项目工程,其中码头建设需要浇筑20个大型沉箱,单个沉箱重达2825吨,首批6个沉箱7月25日必须完成,明年5月,10万吨级重力式码头全部建成。

  记者在项目现场看到,200多名来自广西南宁、桂林、桂平等地的工人顶着烈日忙着沉箱制作。施工技术员告诉记者,按照项目部的施工计划,从底层钢筋绑扎、模板安装到混凝土浇筑,按时完成每天的施工任务,对没完成的施工任务,晚上加班加点也要保质保量完成。

  李振忠说,为确保项目按时间节点完成,确保工程质量,加强施工管理,项目公司为作业工人提供了篮球场、乒乓球室、象棋室等文化体育场所,在高温天气每天都供应绿豆水、海带汤等,让工人们工作得安心,有家的感觉。

  据了解,神华国华广投北海能源基地项目包括8×1000MV燃煤火力发电厂,3000万吨煤炭储运配送中心,4×10万吨级码头,占地约8000亩,计划投资400亿元。目前,北海能源基地项目的配煤堆场一期工程场地已累计完成吹填砂574.2万立方米,形成陆域719亩;码头场地吹填已形成陆域354.0亩,占码头红线面积603.65亩的58.6%;围堰全长3.9公里,已完成交工验收手续办理。
