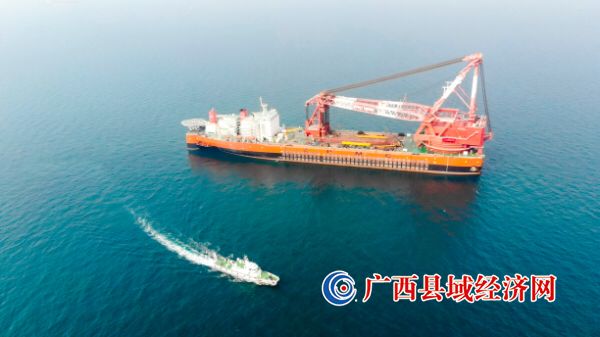

全球最大的水上起重船“振华30”轮停泊在防城港水域。莫卫华 摄
广西防城港海上风电示范项目是我国西南地区首个海上风电项目,实现了广西海上风电“零的突破”。现在距离该风电项目的超大件--海上升压站完成吊装(11月10日)刚过去半个月,目前整个海风项目进度怎么样了,记者跟随防城港海事局“海巡1006”巡航船来到施工现场一探究竟。
防城港海事局在振华30轮停泊水域巡航。莫卫华 摄
由我国自主改建改造、世界上最大的全回转水上施工起重船“振华30号”目前正在参加海风项目。该轮单臂架可以吊起12000吨的重物,可以吊起7000吨重物做360度全回转。它的船长297.55米,船宽58.米,排水量达到14万吨,甲板面积相当于2.5个足球场,住舱可以同时满足380人生活需求,是名符其实的“海上大力士”。

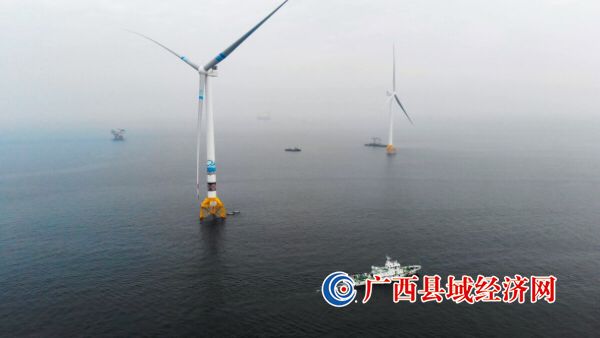

海事部门在海风项目施工水域巡航。莫卫华 摄
据防城港海事局通航管理处副处长杨兴泰介绍,目前,在海风项目施工区有18艘工程船、370名船员、73名施工操作人员参与施工,主要内容是在坚硬的海底岩石上钻孔灌浆、安装风机。为保障海上风电项目顺利推进,防城港海事局成立了工作专班开展“一对一服务”,开通海事政务服务“绿色通道”;每天发布“全要素水上‘大交管’动态综合执法信息监控表”,全面掌握进出场施工船舶和施工人员动态,为现场监管提供指导。采用“普遍检查、突击抽查、错峰执法”等方式开展船舶入场和施工期“体检”,拧紧“业主单位—施工单位—施工船舶”层层紧扣的安全责任链。指导施工方建立安全制度和应急预案,并常态化检查,确保落实到位。在国家“双碳”目标的背景下,海事部门主动作为、积极履职,助力广西海上风电项目与海上航运协调发展,推进西部陆海新通道建设高质量发展。

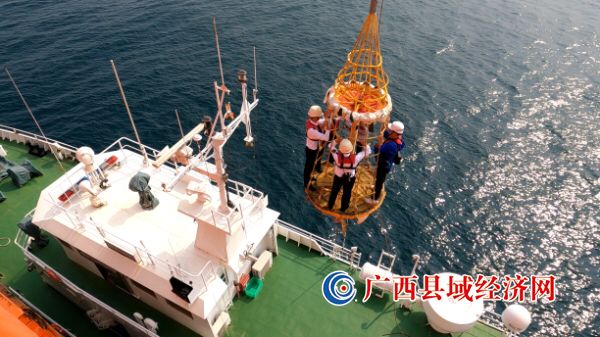

使用吊篮登上“振华30”轮开展工作。莫卫华 摄
据悉,广西防城港海上风电示范项目向北距离防城港市大陆海岸线16公里。计划建设83台单机容量8.5兆瓦及以上风电机组,总装机容量70万千瓦,是国内首个全部采用嵌岩基础的海上风电项目,海洋条件恶劣,地质条件复杂,施工难度大。预计2025年全部建成投产后可实现年发电量20.57亿千瓦时,可以满足200万个家庭全年用电量,减少二氧化碳排放约155万吨。
相关阅读xiang guan yue du
数字赋能科技创新 甜蜜“柿业”好丰景
眼下正值秋收时节,11月5日,在恭城瑶族自治县莲花镇森璐贸易公司月柿加工车间,工人们正忙着挑选收购回来的柿子,根据果品再次分类,经过装罐脱涩处理,再进行覆膜包装,装车外运,销往全国各地及越南、俄罗斯等国外市场。 【详细】
广西万村篮球赛市级赛在防城港燃情开赛
10月26日晚,防城港市桃花湾体育馆内人声鼎沸,“健智体育杯”第八届广西万村篮球赛暨广西社区运动会市级赛在这里燃情开赛,来自防城港各村镇的多支球队展开角逐,并以“中国-东盟人文交流年”为契机,邀请了来自东盟五个国家的在邕留学生组成篮球联队,与防城港市代表 【详细】
南宁五象新区“三证齐发”擦亮营商环境金字招牌
“真的没想到一天内居然能拿到三本证,效率真的太高了,我们为这样的服务点赞!”10月22日,在广西森合高科年产8万吨环保型贵金属提取剂建设项目(二期)现场,广西森合高新科技股份有限公司董事长阙山东感慨道。 【详细】
