2015年07月12日 来源:南国早报 作者:徐庆成
0 收藏 打印 增大字体 减小字体


  7月11日,广西郁江老口航运枢纽首台发电机组通过72小时试运行验收,开始正常运行。机组发出的电输出到石西变电站,再向南宁市区电网供电。预计年底5台机组将全部运行投产。图为施工人员正在挖除二期围堰。 记者 徐庆成摄

  老口枢纽工程首台机组通过试运行验收

  该工程预计今年底完工,可提高南宁市防洪标准,向南宁市区电网供电

  南宁讯 (记者徐庆成)7月11日,广西郁江老口航运枢纽工程水电站首台机组通过72小时试运行验收,这标志着历时3年多建设的老口枢纽工程进入并网发电试运行阶段。另据悉,老口航运枢纽工程预计将于今年底完工,届时南宁市防洪标准可从现状堤防50年一遇提高到200年一遇。

  “1号机组发导轴承出油口润滑油中断……”11日上午10时许,在老口枢纽航运工程发电厂房中控室内,工作人员密切关注电脑中发电机组试运行“简报窗口”实时弹出的信息,并根据信息及时进行调度。“从8日上午9时许到11日上午9时许,首台发电机组试运行的72个小时期间,根据实时监控数据分析,发电机组一切正常。”中控室工作人员介绍说。11日上午,经过细致的分析和核验资料,由建设、发展改革、水利、交通等部门组成的验收组,一致通过老口枢纽工程水电站首台机组顺利通过72小时试运行验收。

  南宁交通投资集团有限公司有关负责人介绍,完成验收后,首台发电机组将正常运行。整个发电厂房一共由5台发电机组组成,目前第二台发电机组正在安装中,预计到2015年底5台机组全部运行投产,明年进入正常运行期。老口航运枢纽工程水电站设计总装机容量为15万千瓦,单台机组容量为3万千瓦,5台发电机组的多年平均发电量为6.4亿千瓦时。机组发出的电将输出到石西变电站,再向南宁市区电网供电。

  当日,记者在老口航运枢纽工程拦河坝上看到,施工人员正在进行拦河坝顶桥面预制梁铺设施工。同时该工程的二期围堰也正在挖除作业中。按工期,工程将于今年底完工。届时,可实现右江全线河道渠化,右江航道达到Ⅲ级标准,同时与百色水库联合调度,可将南宁市防洪标准从现状堤防50年一遇提高到200年一遇。此外,可从水库引水补充南宁市区主要湖泊和内河,为改善南宁市区的水环境提供活水。

  广西郁江老口航运枢纽开始发电 预计今年年底完工

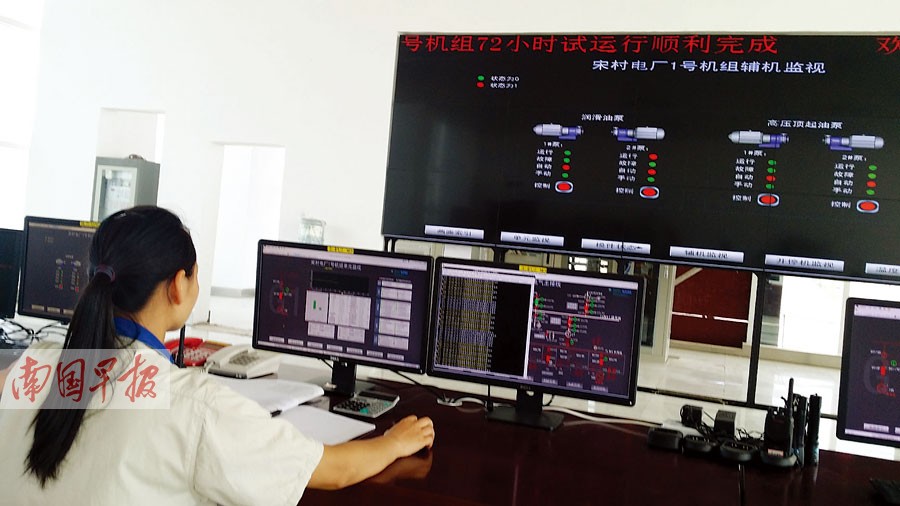

  中控室内,工作人员正在监控发电机组试运行情况。 记者 徐庆成摄

扫二维码,手机阅读本文
编辑:spring
分享
首页
