2014年10月24日 来源:广西日报 作者:吴凌平 陈贻泽 杨 浩
0 收藏 打印 增大字体 减小字体

  城市形象是城市经济、文化和市民素质的综合反映,一个城市的形象,事关经济社会可持续发展,决定着投资吸引力、要素集聚力和产业承载力,影响商气、人气和财气的汇聚。乘着珠江—西江经济带发展上升为国家战略和自治区“双核驱动”战略深入实施的东风,梧州市委、市政府乘势而上,着力实施城市建设三年提升工程,进一步改善民生、树立城市良好形象,改善投资环境,增强对人才、技术、资本、信息等经济资源的吸引力,必将为加快建设成为西江黄金水道上向东开放的龙头城市奠定坚实基础。


市民在傍山公园晨练。杨 浩/摄

  【远景前瞻】

  围绕把梧州市建成国家新型城镇化综合试点城市和西江黄金水道上向东开放的龙头城市为目标,通过三年(2014年10月至2017年12月)努力,大力实施城市建设三年提升工程,广泛动员、凝聚人心,集中力量、克难攻坚,加大对城市建设和管理,完善城市规划,加快推进旧城改造,拓展城市新区,开展城市街道、公园绿化美化改造,完善市政和公共服务基础设施,加大城市市容环境综合整治力度,创新城市管理运行机制,提升城市建设品位,总投入461亿元完成154个项目建设,努力实现城市功能更完善、市容更整洁、交通更有序、环境更优美、市民更文明、社会更和谐的目标。

  【关键词】

  【关键词一】编制城市规划

  ■主要任务

  2014年底前,完成长洲岛规划编制工作。

  2015年底前,完成城市总体规划修编、龙圩片区控规、龙新片控规调整、南岸高旺新城概念性规划、太和片区概念性规划及控规、龙圩区地下管线普查、文化、体育、公共管理、教育科研、水网、弱电、医疗卫生及社会福利等11个专项规划的编制工作。

  2016年前,完成梧州市供水、排水、照明、市政设施、燃气、城市广告、环卫、节水、绿地、绿网等10个专项规划的编制工作。


梧州潘塘公园。陈健任/摄

  【关键词二】拓展城市新区

  ■主要任务

  2014年完成南广高铁站前广场(一期)、苍海恩义桥以上新开河道工程(一期)的建设任务。

  2015年完成苍海东环大道连接线、苍海望江交通隧道工程、苍海湖西北岸线景观及绿道工程、粤桂合作特别试验区公共服务中心、粤桂合作特别试验区先行区供水工程、梧州港赤水圩作业区码头进港铁路、市游客集散中心(南广铁路站)、市商贸物流园区园一路工程、市商贸物流园区经四路建设、园一路等建设任务。

  2016年完成苍海滨湖东路道路工程、南岸新区苍海东环大道工程、粤桂合作特别试验区塘源一号路工程、粤桂合作特别试验区塘源污水处理工程、红岭路网工程、南岸高旺八宝塘片基础设施项目的建设任务。

  2017年完成龙圩经大坡至新地公路、苍海环城水系工程、粤桂合作特别试验区起步区路网工程、粤桂合作特别试验区拓展区(梧州工业新城)西江三桥南岸桥头至思念互通立交进城大道、粤桂合作特别试验区起步区天然气供气工程、梧州机场迁建工程项目、市商贸物流园区地质灾害整治开发等建设任务。

  2017年以后完成粤桂合作特别试验区起步区滨江大道、太和片区地质灾害综合整治一期、粤桂合作特别试验区拓展区基础设施(一期)等建设任务。

  【关键词三】开展旧城改造

  ■主要任务

  2016年完成万秀区三冲及毗邻地段地质灾害综合整治、市龙平片区棚户区改造的建设任务。

  2017年完成万秀区原梧州地委大院危旧房改住房改造、市富民片棚户区改造、市工厂一路片区棚户区改造、市百花冲片区棚户区改造、市傍山西侧地块等零散地块棚户区改造、市长洲区蓬塘山地块棚户区改造的建设任务。

  【关键词四】完善绿化设施

  ■主要任务

  2014年完成玫瑰湖湖心岛景观提升工程的建设任务。

  2015年完成园博园建设任务。

  2016年完成市区公园、广场、街道景点等维护改造和城市街道绿化提升工程的建设任务。

  【关键词五】改善公共服务

  ■主要任务

  2015年完成红岭体育场、市综合馆、市网球中心、市游泳馆建设、市示范性综合实践基地、市烈士陵园、市人民医院整体搬迁(一期)、市人民医院儿科楼、市岭南中医药研究所、市全科医生临床培训基地建设的建设任务。

  2016年完成市计划生育技术服务中心大楼的建设任务。

  2017年完成市职业教育中心、市一中新校园建设工程、梧州市福利康复医院老年康复护理楼、市北山疗养院康复护理业务楼、市工人医院扩建、市大较场升级改造的建设任务。

  【关键词六】完善基础设施

  ■主要任务

  2014年完成市翡翠(红岭)送变电工程、市红岭变配套送出工程(二期)、南广高铁无线覆盖项目、中国联通梧州市东盟分中心无线配套工程、中国联通梧州市东盟分中心梧州市数据中心、中国联通梧州市东盟分中心基础设施新建工程、市“无线城市”之GSM网络建设、市“无线城市”之WLAN无线宽带网络建设、市“无线城市”之信息通道光纤专线建设项目、“无线城市”之中国移动梧州市分公司光缆传输管道建设、“无线城市”之动力配套专项项目等建设任务。

  2015年完成市里湖东路、新兴三路改造工程、新兴二路改造工程、2014年创园项目提升工程、龙圩区市政设施改造、高旺防洪堤工程、城市管网燃气工程、“光网城市,智慧梧州”项目、“无线城市”之中国移动梧州分公司工业园枢纽楼项目等建设任务。

  2016年完成市西江三桥、西江三桥至207国道改线道路工程、西江四桥、市区人行道铺装提升工程、钱鉴片污水收集系统工程(增加部分)、河东防洪堤西江段护岸整治工程、桂东(梧州)CNG加气站、市中国移动LTE网络(4G)覆盖建设项目等建设任务。

  2017年及以后完成市舜帝大道建设项目、市第三污水处理厂、静脉产业园、市旦冲污水截流收集工程、桂江沿岸排污口截污工程、市环城高速、粤桂合作特别试验区起步区中兴梧州智慧广西云数据中心及IT产业基地等建设任务。

  【关键词七】整治市容环境

  ■主要任务

  加大市容和环境卫生整治力度,重点抓好城市出入口道路、施工工地泥头车、宝石加工噪声、户外广告和门店招牌、违章搭盖、街道立面和农贸市场的综合整治。加大市区河道网箱养殖的迁移,整治河道两岸的环境卫生。

  加强城市街道环境的保洁管理和执法工作,进一步规范环境卫生公共基础设施配置,提高环卫机械化作业水平,积极稳妥地推进环卫市场化改革。进一步加强城监、环卫专业队伍建设,加大市容市貌的执法管理工作。

  【保障措施】

  联动协作 整合投入

  加强领导,精心组织。各部门、各城区、各园区要细化工作方案,明确目标任务,落实工作责任,做到主要领导亲自抓,分管领导具体抓,具体工作专人抓,形成“千斤重担众人挑,人人身上有目标”。

  联动协作,合力推进。各部门、城区、园区要牢固树立“一盘棋”思想,各司其职,各负其责。建立健全协同推进工作制度,牵头单位要主动负责,加强协调。协同配合单位对重点、难点问题协同作战、合力攻坚,杜绝“推诿扯皮”现象。形成日有记录、周有简报、旬有会商、月有小结、季有报告的工作机制,确保实现项目推进每日有变化,每周有进度。

  积极整合,保障投入。各级政府、发改、财政、各园区管委会及相关业主负责筹措、保障开展城市建设三年提升工程的工作经费和项目资金。实行城市建设项目化管理,积极探索市政、公共服务设施建设与维护的市场化运作模式,广泛吸纳社会资金,加大城市建设的投入。

  强化督查,狠抓落实。组织督查队伍,开展专项督查,发现问题,及时督促整改。梧州市委、市政府督查室要牵头组织开展督查工作,每月督促检查不少于1次,对工作不到位、不作为的部门进行通报批评,对相关责任人进行问责,同时将城市建设三年提升工程列入各相关单位的年度绩效考评,加大考核奖惩力度。

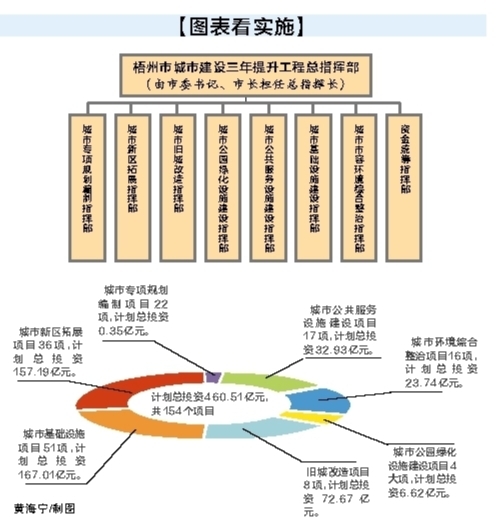

  【图表看实施】

  梧州市城市建设三年提升工程总指挥部

  (由市委书记、市长担任总指挥长)

  城市专项规划编制指挥部

  城市新区拓展指挥部

  城市旧城改造指挥部

  城市公园绿化设施建设指挥部

  城市公共服务设施建设指挥部

  城市基础设施建设指挥部

  城市市容环境综合整治指挥部

  资金统筹指挥部

  计划总投资460.51亿元,共154个项目

  城市专项规划编制项目22项,计划总投资0.35亿元。

  城市新区拓展项目36项,计划总投资157.19亿元。

  城市基础设施项目51项,计划总投资167.01亿元。

  城市公共服务设施建设项目17项,计划总投资32.93亿元。

  城市环境综合整治项目16项,计划总投资23.74亿元。

  城市公园绿化设施建设项目4大项,计划总投资6.62亿元。

  旧城改造项目8项,计划总投资72.67亿元。

  黄海宁/制图
